雄商高铁110千伏电力线路迁改工程完成关键节点

2026-09-24 13:44:24 来源:信阳新闻网
欢迎订阅《信阳手机报》移动用户发送短信 XYSJB 到10658300即可开通 3元/月 不收GPRS流量费

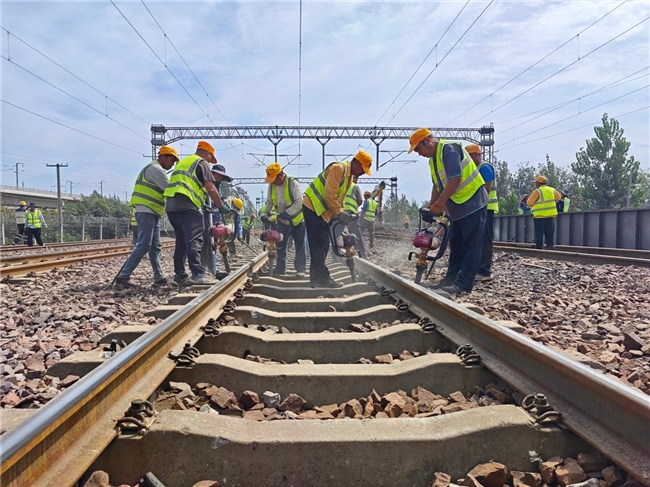

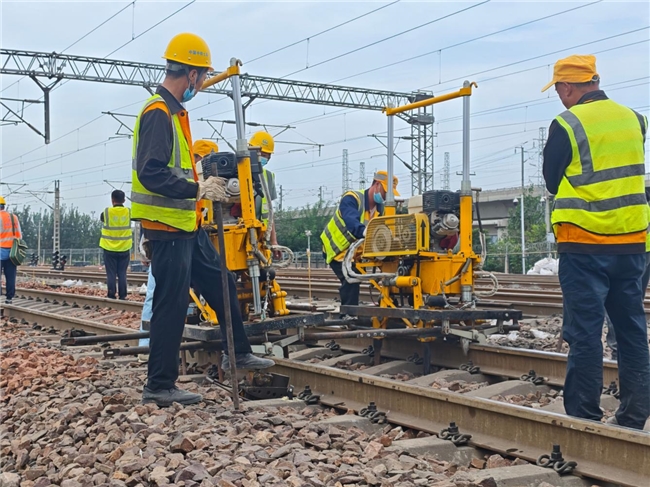

9月24日,在陇海铁路商丘直通场,液压捣固机的轰鸣声一阵紧似一阵。随着铁路线路阶梯提速接近尾声,一场持续83天的攻坚战宣告圆满收官。中铁七局建设者用实干,为雄商高铁按期开通扫清了最后一道障碍。

雄商高铁试运行正酣,可商丘梁园大道旁一条110千伏的高压架空线路,却因为离雄商高铁太近、安全距离不够,成了影响雄商高铁按期通车的“最后一个拦路虎”。按照规划,这条线路要从陇海铁路、徐兰高铁和雄商高铁的“身子底下”钻过去。“说白了,就是在三条铁路线下方埋一条粗大的钢筋混凝土管道,把高压线‘请’入地下。”项目负责人说起这活儿紧皱眉头,“可这活儿,处处是难。”

难在“头顶脚底都是雷”。管道要从三条线路10条铁路股道下方穿过,而且陇海铁路每天100多对列车呼啸而过,头顶上又是带电的110千伏高压线,大型吊装设备被“拴住手脚”,稍有不慎就是惊天事故。

难在“针尖上绣花”;陇海铁路线间距5米从下方穿越距离长,加之汛期施工极易造成路基沉降,容不得半点偏差。

难在“水患叠台风”;施工正赶上主汛期,大雨一场接一场,台风“红霞”“巴威”“白海豚”轮番来袭;地下水位高、土质软,顶管作业好比在“豆腐里打洞”。

难在“多头跑协调”;一条管道一口气下穿两家铁路局管辖,光沟通协调就得两头跑、反复磨。

面对合同工期只有120天,摆在面前的却全是硬骨头。项目团队立下“军令状”:倒排工期,所有节点精确到“小时”。他们配齐防暑降温物资,把对一线工人的关怀送到最前线;抢在节点前,完成了工作井的预制和下沉;一个月内,跑完了营业线施工手续。面对复杂的地下土质,建设者奉行“勤测量、勤纠偏、微纠偏”,像绣花一样把控每一节管的姿态,硬是把117节、总长近300米的混凝土管,一节一节从铁路下方“顶”了过去,仅仅耗时19天。

“工期是按小时排的,打破每天顶进8节常规施工,优化施工工艺、超前谋划在各环节做到无缝衔接,作业功效做到了极致,创造了单日顶进11节的极限作业长度。仅用时19天把近300米的管子从线路底下顶过去,那是真把牙咬碎了干出来的。”

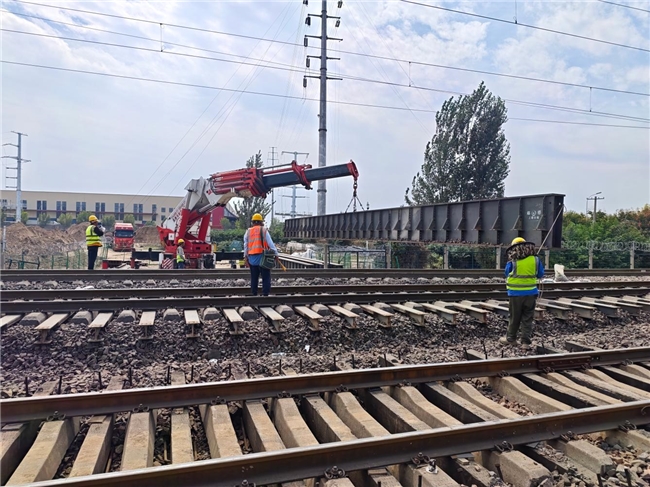

这83天里,邻近营业线施工累计超过1500个小时,铁路慢行1200多个小时,完成31次累计超7000分钟铁路营业线封锁施工;为加固铁路路基,他们钻孔注浆长度超1200多米,抽换枕木近200根,还完成了多组钢便梁架设和扣轨安拆、线路养护提速……最终,这场攻坚战比原计划提前37天交出答卷。(中铁七局)

文章投诉热线:156 0057 2229 文章投诉邮箱:291 3236@qq.com

标签:

  • 报晓风
  • 信阳日报微信信阳日报微信
  • 掌上信阳微信
  • 信阳日报新浪微博
  • 信阳日报腾讯微博

请您文明上网、理性发言,并遵守相关规定。网友评论

验证码:

网友评论仅供其表达个人看法,并不表明信阳新闻网立场。

评论列表
还没有评论,快来抢沙发吧!
回到顶部

工信部备案:豫ICP备09044067号

河南省互联网新闻信息服务许可证 编号:01201517001

信息网络传播视听节目许可证 编号:1910522

豫公网安备:41159002000089号

河南省违法和不良信息举报中心

违法和不良信息举报受理和处置管理办法
